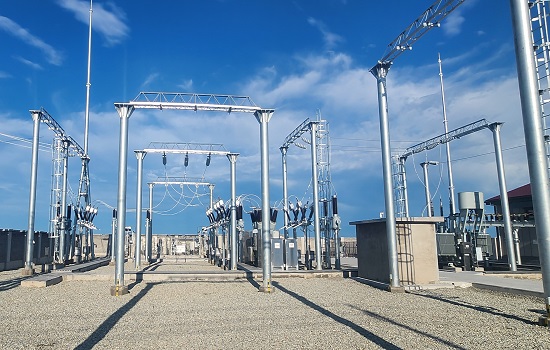

7月20日20时01分,随着66千伏原野变电站1号主变第5次冲击合闸试验成功,标志着达日罕66千伏输变电工程圆满完工,66千伏原野变电站正式并入电网运行,为阿旗地区高质量发展再添新动能。
作为阿旗地区电力升级重点电力工程之一,该工程严格按照“三通一标”、“两型三新一化”进行设计建设,新建66千伏变电站1座、配置主变压器20兆伏安1台、架设31.478公里输电线路,构建“1进6出”的出线格局(66千伏出线1回、10千伏出线6回)。该工程的顺利投运,有效改善了绍根、清河子、巴拉奇如德地区10千伏线路供电半径过长、末端电压不稳、春夏浇灌期间用电紧张的问题,提高了供电质量,满足地方经济发展需求。
面对建设期间极端天气频发、跨越铁路施工手续繁杂且安全风险叠加等不利局面,国网阿鲁科尔沁旗供电公司以“守安全、抢进度、保质量”为主线,组建达日罕66千伏输变电工程专项工作组,主动对接施工方、铁路部门建立“日沟通、周会商”机制,按时完成跨越施工方案联合审查;针对酷暑、强降雨等天气,合理安排工程工期时序,细化施工现场安排,积极协调解决项目建设过程中存在的难点问题,保质保量完成该工程全部建设。
下一步,该公司将持续夯实电网建设基础,优化阿旗电网网架结构,不断提高供电服务质量,逐步构建“规划科学、运行稳定、服务优质”的区域电网,为阿旗地区农牧业现代化、清洁能源开发和特色产业发展提供可靠电力保障,让坚强电网成为乡村振兴的硬核支撑。(作者:王子源 责任编辑:张建)
