山东核电海阳核电5号机组完成常规岛FCD

2026-04-24

  4月16日,国家电投集团山东核电海阳核电5号机组常规岛第一罐混凝土浇筑(FCD)完成,标志着常规岛主体工程全面进入施工阶段。

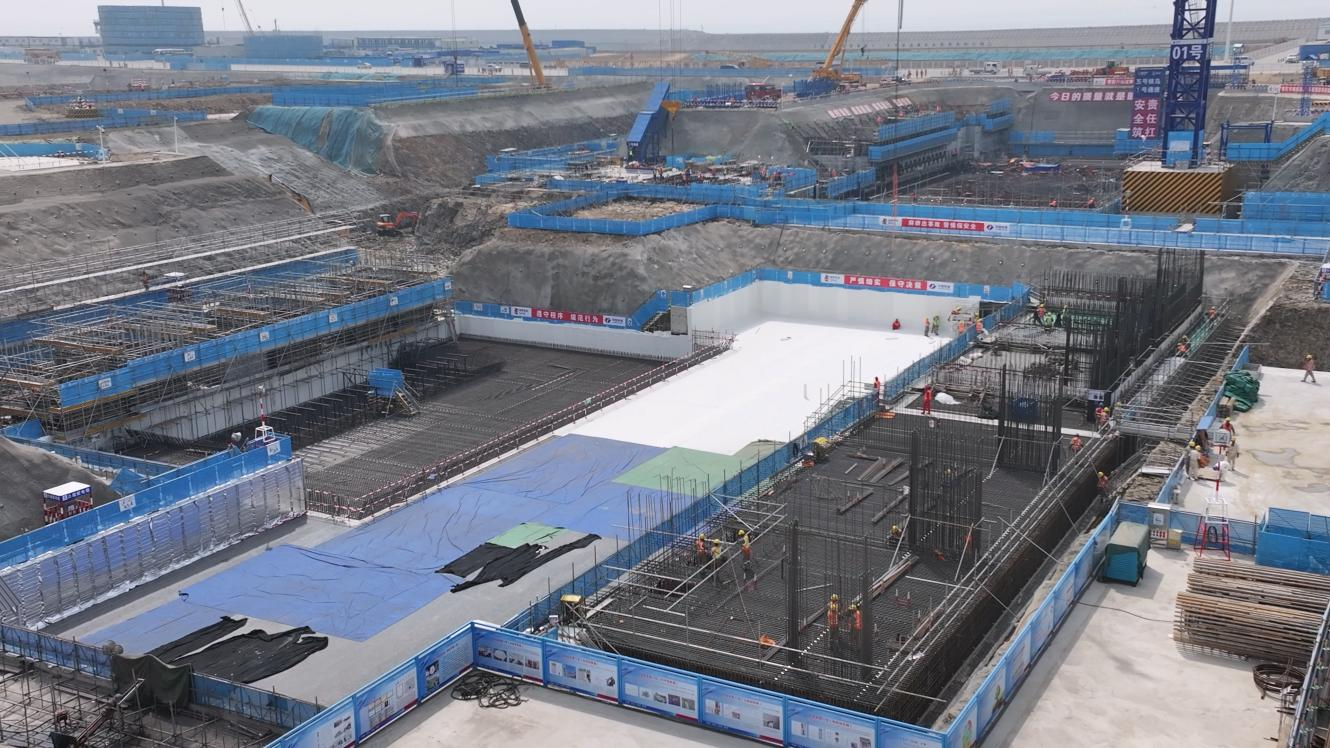

  5号机组常规岛地下室底板采用筏板基础,共划分为5个区采用跳仓法施工。本次混凝土浇筑区域为1区,厚度2米,平面面积约为383.5平方米,共浇筑混凝土约788立方米。

  5号机组常规岛FCD是海阳核电三期工程建安阶段的重要节点,为确保此次FCD实现,山东核电联合各参建单位精心组织、周密部署,依托海阳核电“核力365”党组织联建共建平台,成立党员先锋队和青年突击队,开展“红色网格”专项行动,充分发挥党建引领保障作用,完成了本次混凝土浇筑前各项实体检查、隐蔽验收、大体积混凝土浇筑策划、泵车站位演示等,并通过了国家电投核电常规岛工程质量监督分站首次及FCD前监督检查。

  在浇筑过程中,现场各级施工人员及管理人员严守安全规范、严把质量关口,创新采用角钢钢筋支架、加密测温钢筋笼防护、插筋成品保护等工艺,全方位提升施工精度,整个过程平稳、有序,安全、质量全面受控。

声明:转载此文是出于传递更多信息之目的,若有来源标注错误或侵犯了您的合法权益,请在30日内与本网联系,我们将第一时间更正、删除,谢谢。
来源:国家电投集团
